ユニコントロールズ㈱様 組立工場新築工事
建築 完成
| 実施場所 | 新潟県燕市 |
|---|---|
| 竣工年度 | 令和7年度 |
| 用途 | 工場 |
| 令和7年7月末(進捗率65%) |

7月は外部で折板屋根敷込・外壁張りを行い、内部では床の鉄筋組み・コンクリートの打設をしました。
コンクリート打設後、1・2階で空調機つり込み・電気配線や天井下地組立てなどを行っています。



外構工事で可変側溝を布設したりしています。

| 令和7年6月末(進捗率43%) |

6月は土間杭打込み後、鉄骨建方・スタッドボルト溶接などを行いました。



7月は外部で折板屋根敷込・外壁下地張りを行い、内部では床の鉄筋組み・コンクリートの打設をして、間仕切り壁の工事に入っていきます。
外構工事で井戸掘りも始めました。

| 令和7年5月末(進捗率27%) |

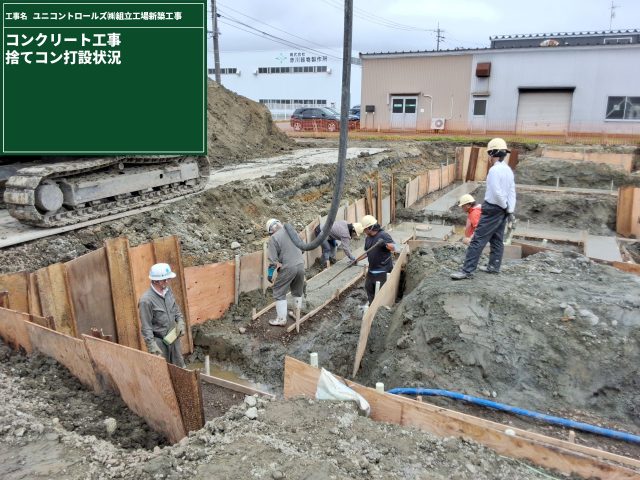

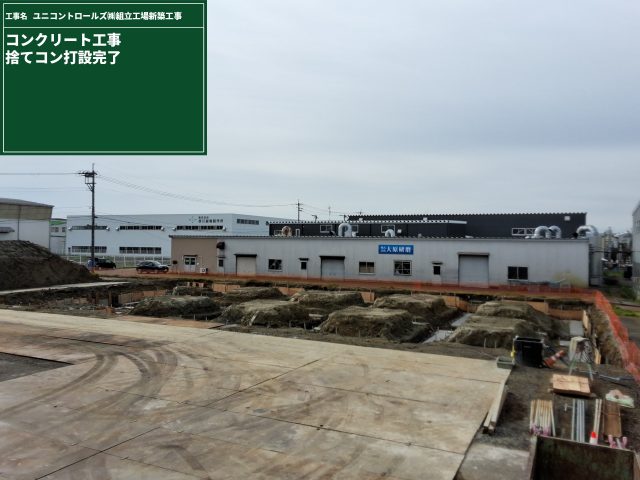

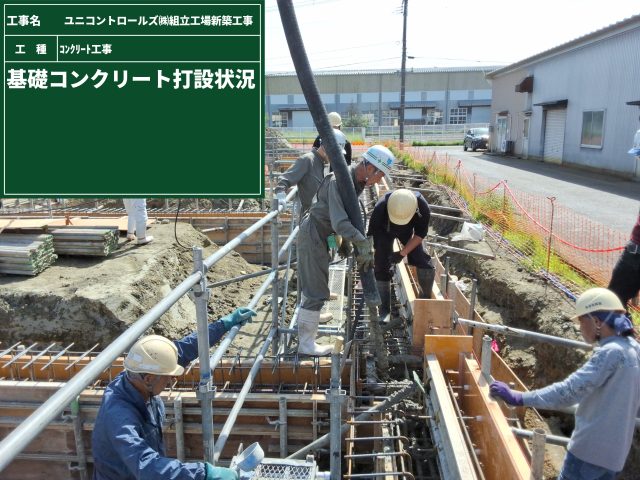

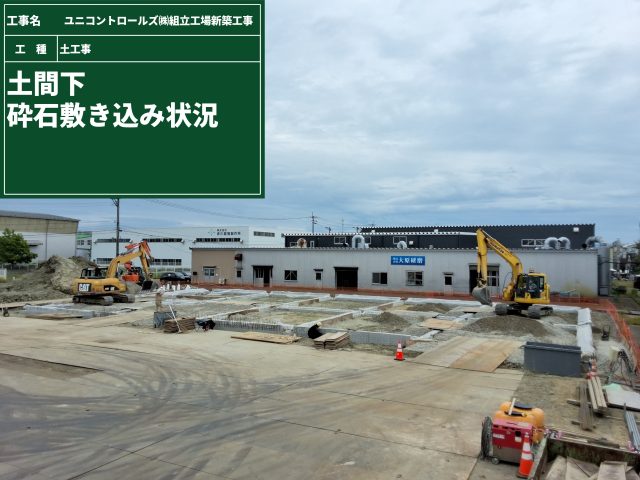

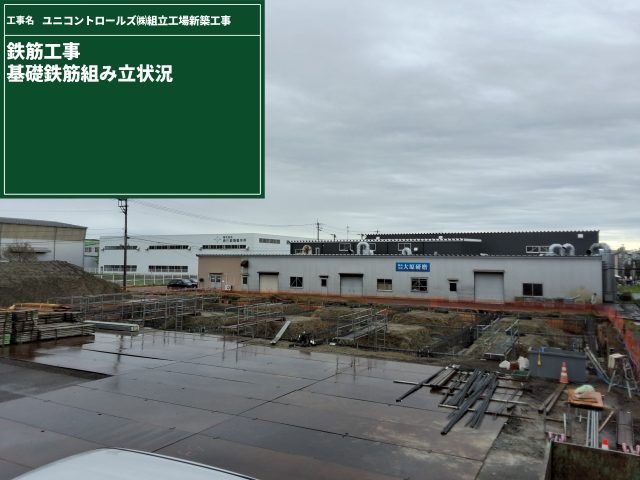

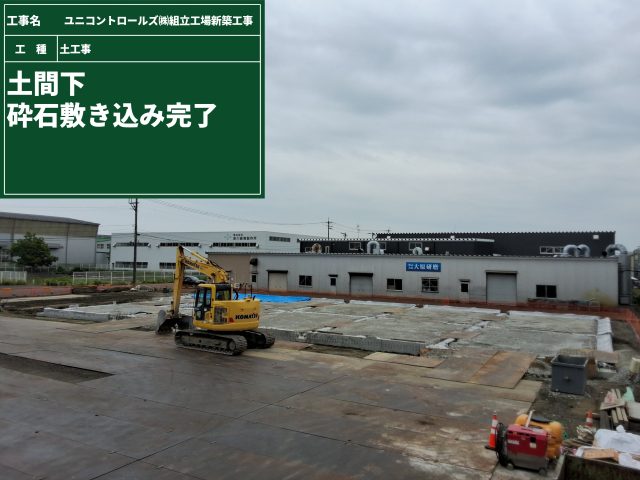

5月は基礎の鉄筋・型枠組立て、基礎コンクリートを打設し埋戻し・土間下砕石敷込みまで行っています。
6月からは土間杭の打設・鉄骨建方を行っていきます。




| 令和7年4月末(進捗率10%) |

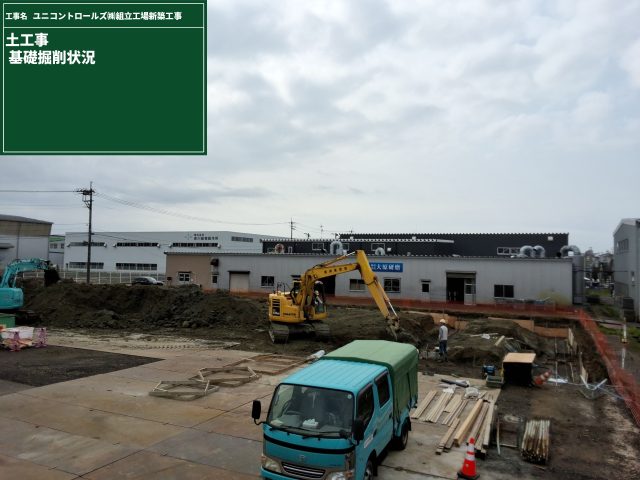

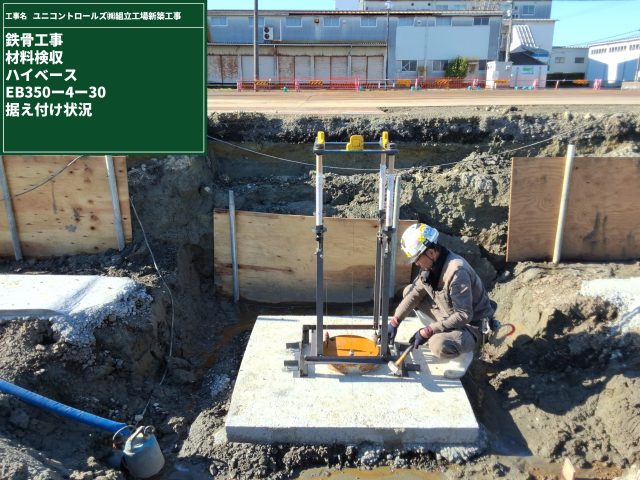

4月は既製コンクリート杭の打込を行い、基礎掘削、柱脚ハイベース据付まで終わりました。

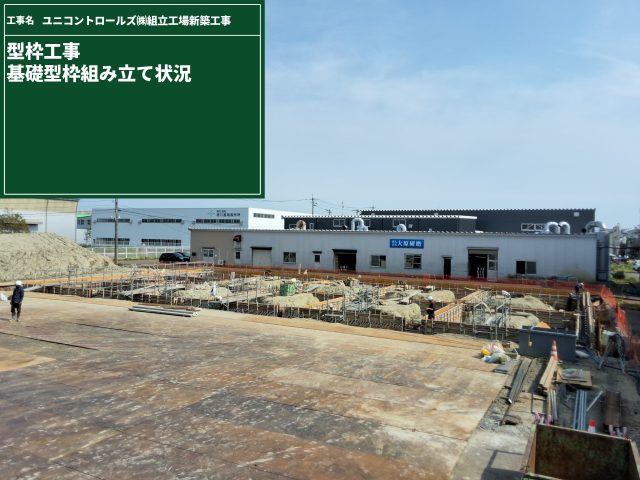

5月からは基礎の鉄筋・型枠組み立て、基礎コン打設をおこなって行きます。
