信濃川左岸流域農業水利事業 5号幹線用水路6号トンネル工事
土木 完成
| 実施場所 | 新潟県長岡市 |
|---|---|
| 竣工年度 | 令和6年度 |
| 用途 | 用水路 |
本工事では専用のホームページを開設しております。
ぜひチェックしてみてください。
| 令和7年2月 進捗率(計画100%,実施100%) |
令和7年2月3日「工事完成」
無事に無事故・無災害で竣工いたしました。
地域の皆様、工事に携わっていたただいた皆様に深く感謝申し上げます。
| 令和6年12月末 進捗率(計画97.9%,実施98.4%) |


仮設敷鉄板撤去状況

水路復旧工生コン打設

仮設軽量鋼矢板引抜状況

| 令和6年11月末 進捗率(計画82.7%,実施83.1%) |


FRPM管立坑内吊り降ろし状況

FRPM管運搬状況(バッテリーカー)


裏込め材注入状況


| 令和6年10月末 進捗率(計画67.8%,実施64.4%) |


作業床設置工(上流部)

資材揚重状況

設置状況 施工完了

既設水路撤去工 既設水路側壁取壊し状況

| 令和6年9月末 進捗率(計画36.9%,実施36.4%) |

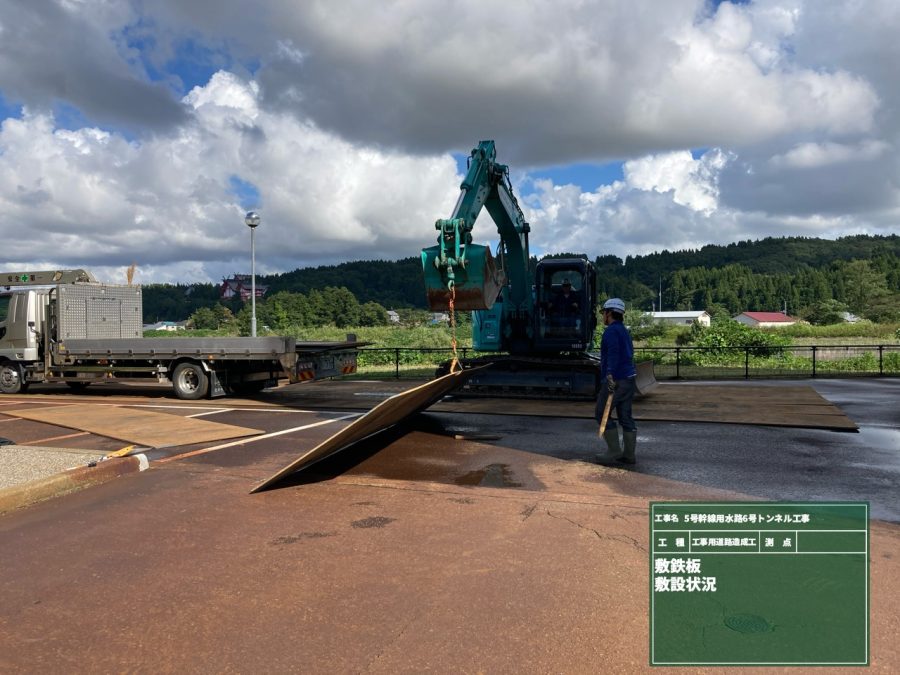

工事用道路造成工 敷鉄板敷設状況

仮回し水路工 ダブル管設置状況
