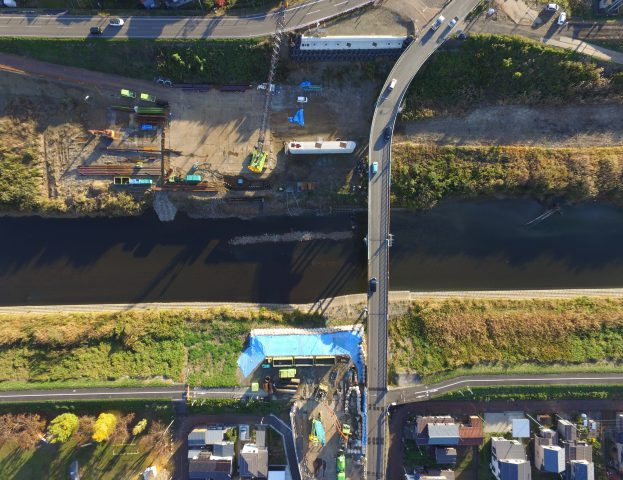

見附下新町線防災・安全(街路)瑞祥橋下部工(P1)工事

土木 施工中



令和元年5月(進捗率43.2%)



橋脚の基礎杭施工が終わり、今期の構造物施工は終了です。
河川内の仮設構造物を撤去している最中です。





平成31年4月(進捗率34.6%)



橋脚の基礎杭(場所打ち杭)を打設しています。





平成31年3月(進捗率23.6%)



仮締切内を土砂で埋めている最中(タイロッド施工完了時)です。
仮締切内で格子状に見えるのはタイロッドです。





平成31年2月(進捗率17.2%)



鋼矢板を打設中です。鋼矢板打設完了後、仮締切内を土砂で埋めます。





平成31年1月(進捗率11.8%)



仮桟橋が完成し、これから河川内を締め切る鋼矢板を打設します。





平成30年12月(進捗率5.7%)



仮桟橋を設置している最中です。





平成30年11月(進捗率1.7%)



これから仮桟橋を設置して河川内での作業を行います。
