新川流域二期農業水利事業東部幹線排水路その8工事

土木 施工中

この工事は完全週休2日で施工しています。



令和3年11月(進捗率(計画56.6%、実施52.6%))

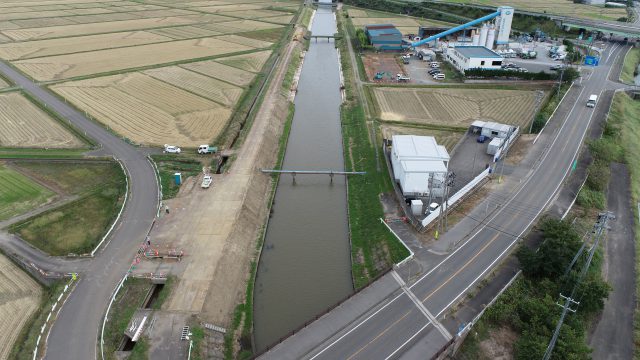

左岸側鋼矢板圧入状況、右岸側笠コンブロック据付状況、土質安定処理作業状況





令和3年10月(進捗率(計画22.3%、実施21.6%))





右岸側 鋼矢板打設状況





令和3年9月(進捗率(計画4.8%、実施4.5%))





右岸側 仮設道路盛土施工状況
